祥源花世界丹桂湾、优步学府、源长花园小区的4个在建工地
安全规范检查、施工质量监督、整治纠错处理
阮海泉、黄大俊、杜少伟、窦军辉、李金栋、薛奎、邹钟峰、桂珍、李鸿雁
在后台回复“姓名+联系方式+想参观的工地/准备装修的工地”,我们会有专业的客户经理为您安排看工地行程。
01.
祥源花世界丹桂湾南区6栋

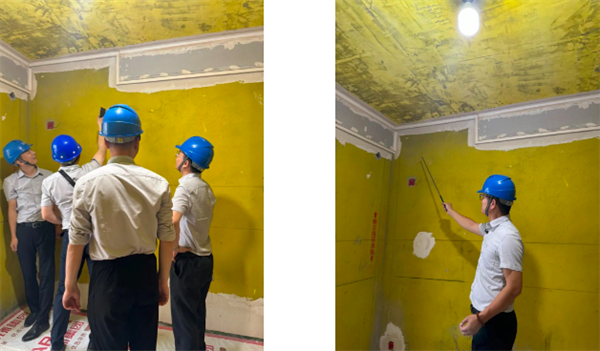

123㎡ 水电阶段

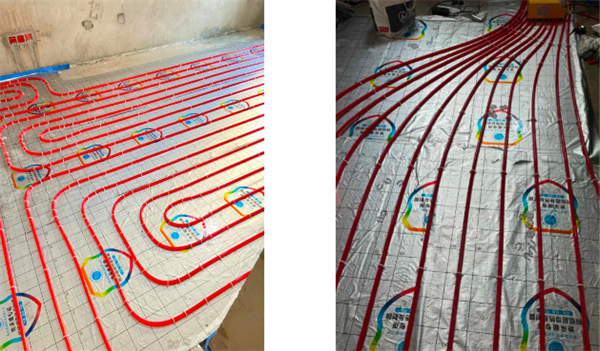

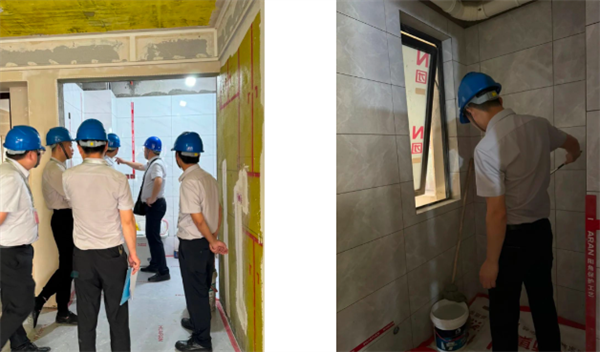

该工地处于水电阶段,全屋地暖铺设中,让我们一起来看看现场效果~

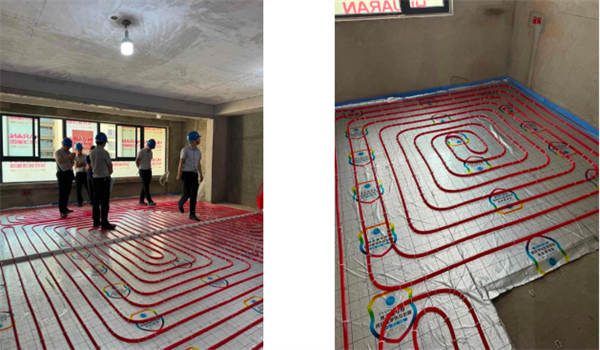

华派工艺要求:
1、全屋地暖管走线规整,使用PE-RT地暖管,管材稳定性好,耐静液压能力强,安全性高。
2、管道过弯处做水滴头处理,防止管道骤然变道,水流无法及时通过,形成水阻,减少折裂风险。

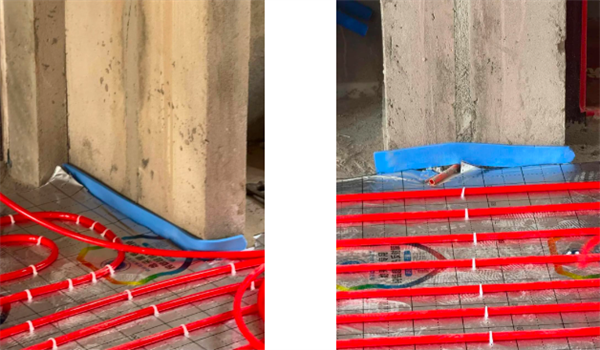

3、做边界保温条,防止后期热量通过墙面散失,同时避免潮气侵入墙体,兼顾地暖回填伸缩缝作用。
以上工艺要求在该工地均符合标准。

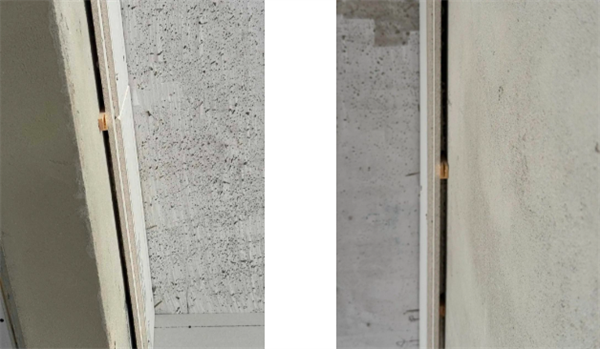

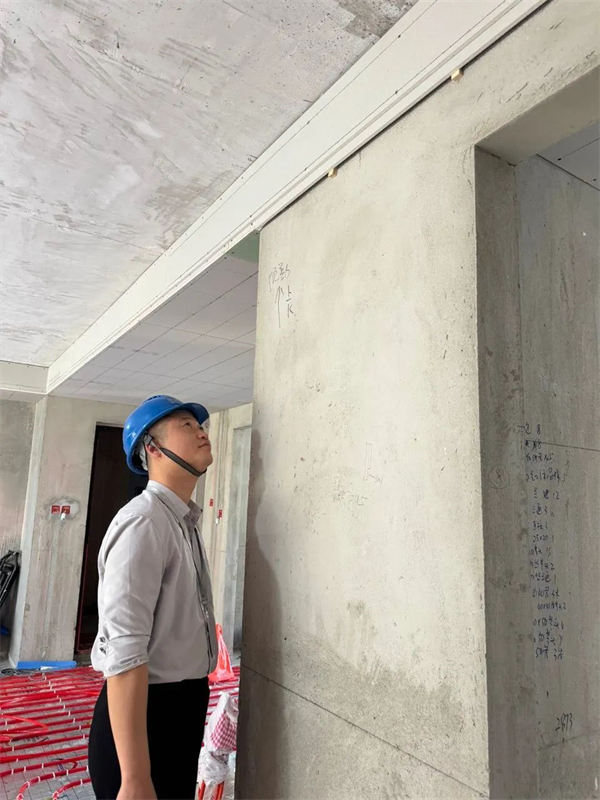

检查纠偏1、双层石膏板叠级底板下口发泡胶未填充饱满,已对项目经理出具整改通知。

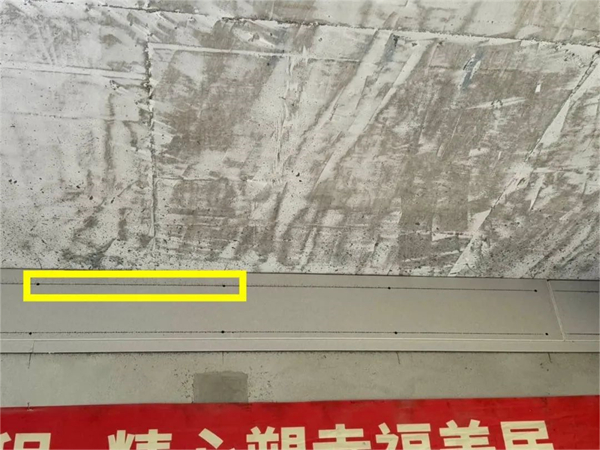

检查纠偏2、客厅石膏板自攻螺丝间距过大(如上图黄框所示),标准应为不超过400mm,已对项目经理出具整改通知。
02.
优步学府19栋

90㎡ 木瓦阶段
检查纠偏1、质检员使用空鼓锤检验全屋墙砖时,发现厨房、卫生间、阳台墙砖均出现空鼓现象,空鼓面积超过验收标准,不符合华派工艺标准,已对项目经理出具整改通知。
检查纠偏2、客厅吊顶石膏板叠级固定方式不统一,未使用自攻螺丝固定,已对项目经理出具整改通知。
华派工艺检验1、石膏板叠级提前预留出壁挂空调的位置,方便后期空调安装,既美观又牢固。
03.
源长花园9栋
104㎡ 瓦工阶段

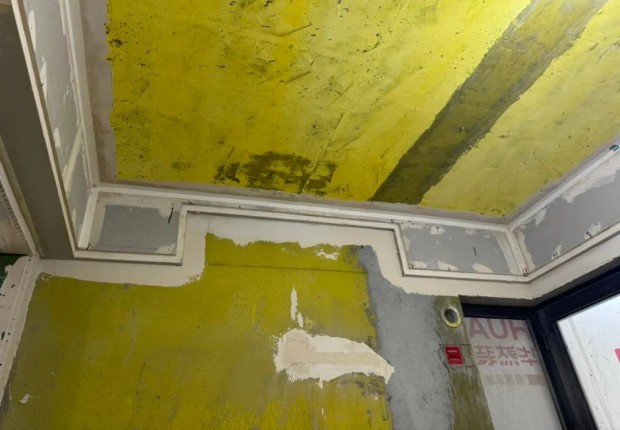

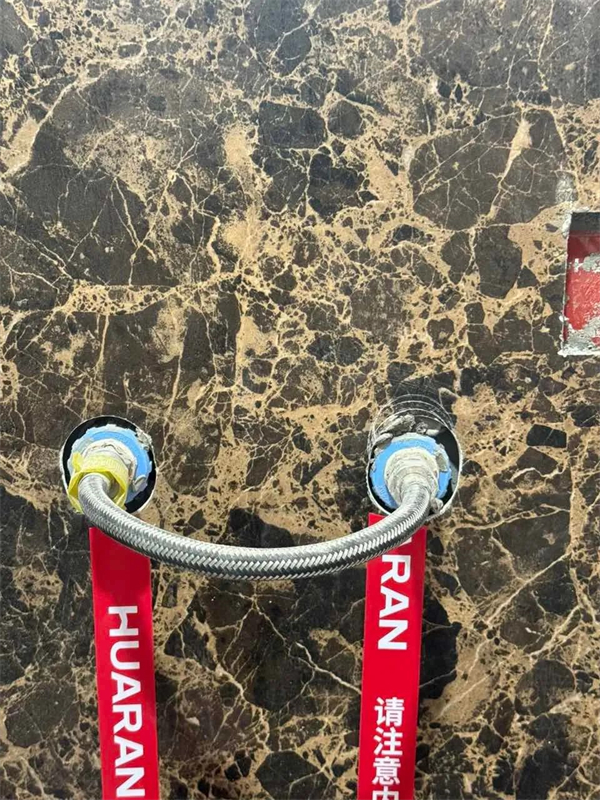

检查纠偏1、分水器下口没有做防水处理,以后如果有水进入,水会顺地暖管道进入其它房间,导致其它房间墙面霉变,已对项目经理出具整改通知。

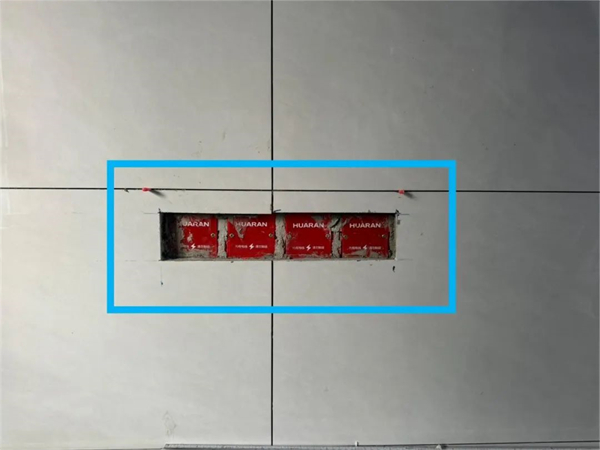

检查纠偏2、开关电板中间要有瓷砖条作为间隔(如上图黄框所示),防止后期插座安装时会有缝隙,影响美观,该工地不符合标准(如上图蓝框所示),已对项目经理出具整改通知。
04.
源长花园20栋
106㎡ 瓦工阶段
华派工艺检验1、厨房排烟风口处铺设瓷砖,在瓷砖上安装止逆阀,能够有效避免油烟从止逆阀四周缝隙往室内回流,造成家里出现油烟味,该工地符合标准。
检查纠偏1、厨房处水管开孔随意,需要使用开孔器套裁工艺预留孔位,已对项目经理出具整改通知。

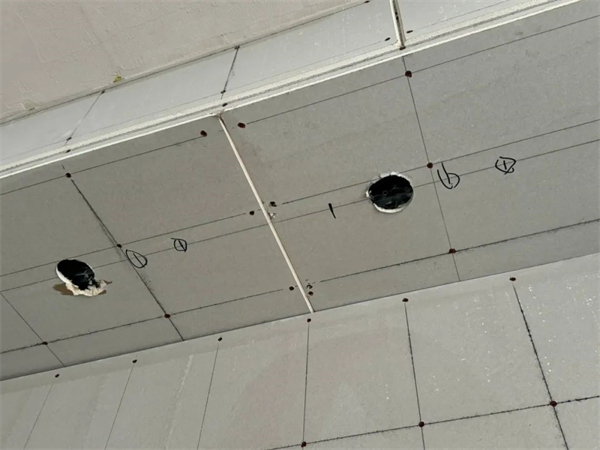

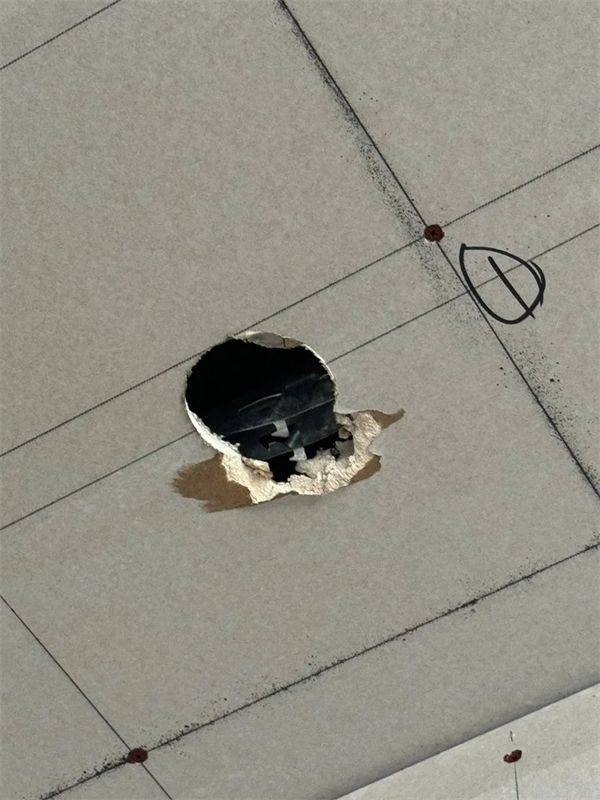

检查纠偏2、主龙骨安装位置与灯具位置冲突,影响灯具安装,已对项目经理出具整改通知。
第31期《华仔跑工地》结束啦!
华然装饰欢迎各位业主朋友们到在建工地进行实地参观,零距离直击品质环节。计划装修的朋友,我们已经去过滨湖、蜀山、包河、庐阳、高新,需要现场看工地的朋友,也可以在后台回复您的信息,华仔会帮您预约哦~~
